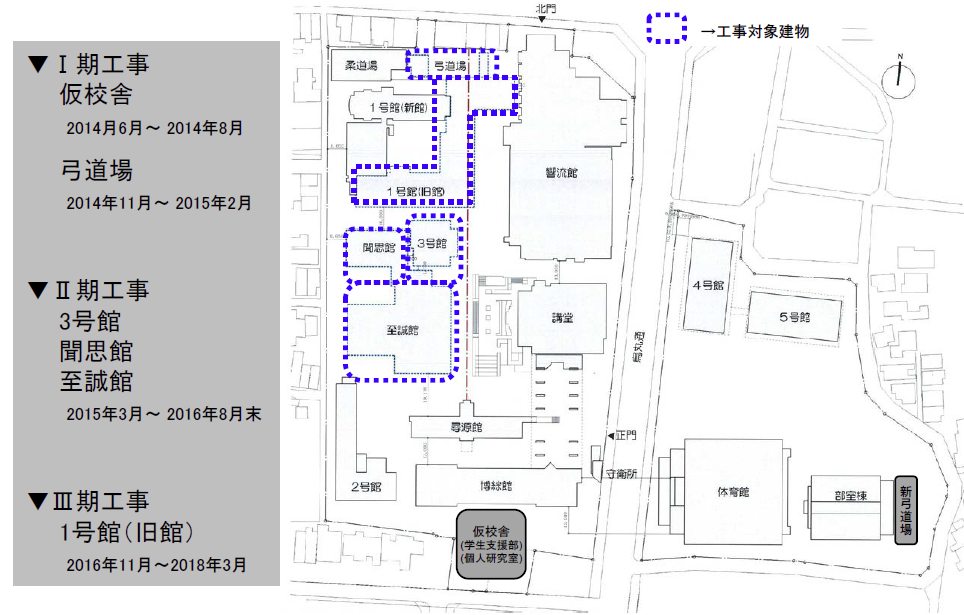

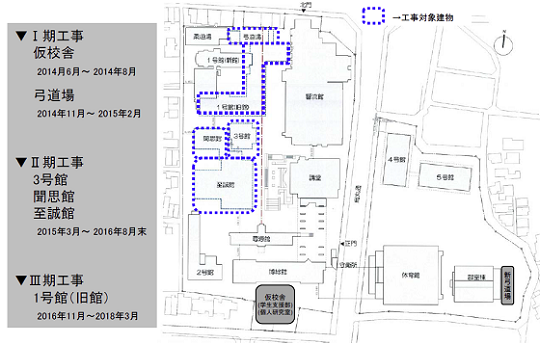

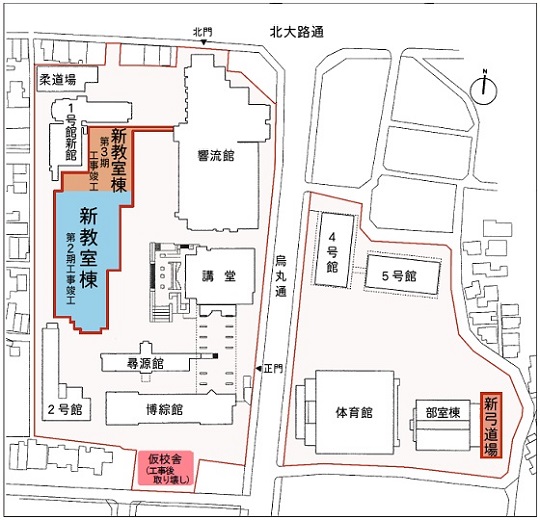

工期/対象建物
工期/新教室棟の工期区分
工期 | ||
---|---|---|
第1期 | 2015年2月末 |
(1)来客用駐車場/移転先工事 (2)学生支援部事務室・個人研究室/仮校舎建築工事 (3)3号館/移転先工事 (4)弓道場/移転先新築工事 (5)駐輪場/移転先工事 |
第2期 | 2016年8月末 |
(1)駐輪場(東側キャンパス)/本格稼働開始 (2)仮校舎(学生支援部事務室・個人研究室)/本格稼働開始 (3)3号館/移転先での本格稼働開始 (4)聞思館・至誠館・3号館/解体工事 (5)新教室棟(南側部分)/新築工事 |
第3期 | 2018年3月 |
(1)新校舎棟(南側部分)/稼働開始 (2)1号館(旧館)/解体工事 (3)新教室棟(北側部分)/新築工事 (4)新教室棟・響流館連結ブリッジ/新築工事 |
竣工 | (1)新教室棟の本格稼働開始 (2)仮校舎の解体【2018年4月1日~】 |
