2015/03/06【キャンパス総合整備計画】
(仮称)新教室棟新築工事/2期工事開始のお知らせ
【2015年3月11日(水)18:00更新】
本部キャンパス総合整備計画に伴い、3月9日(月)以降に2期工事を着工しますので、概要をお知らせします。
2期工事概要

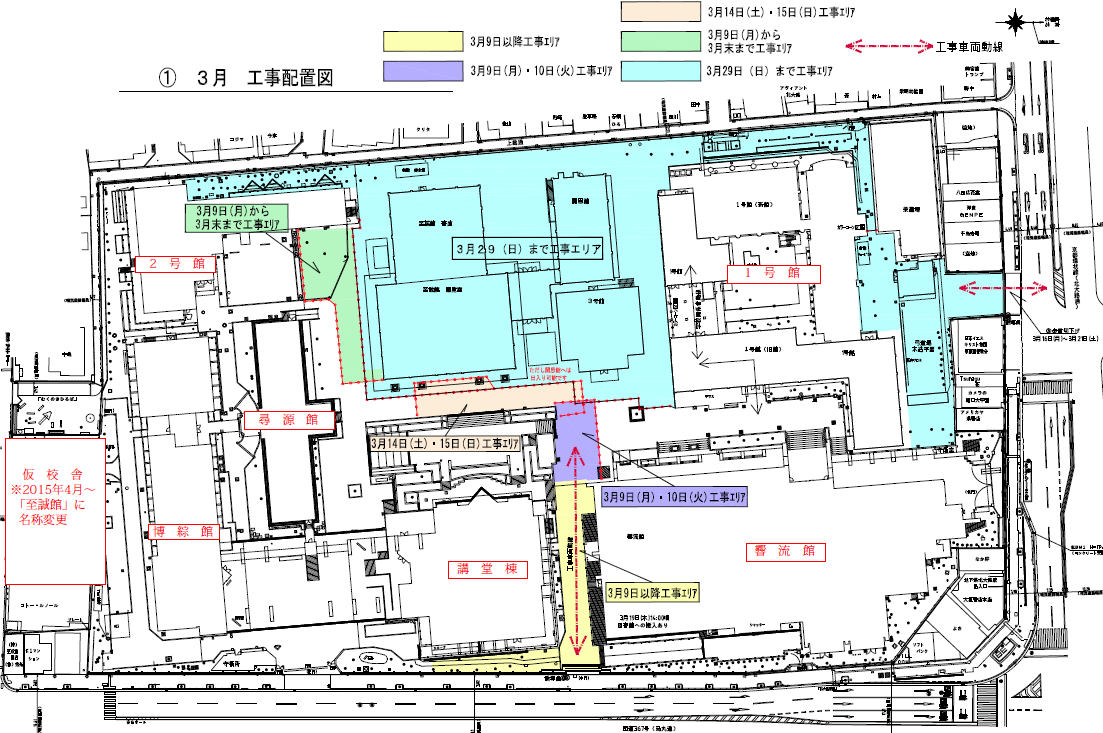

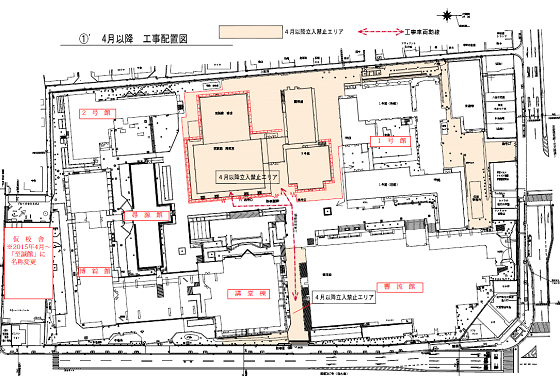

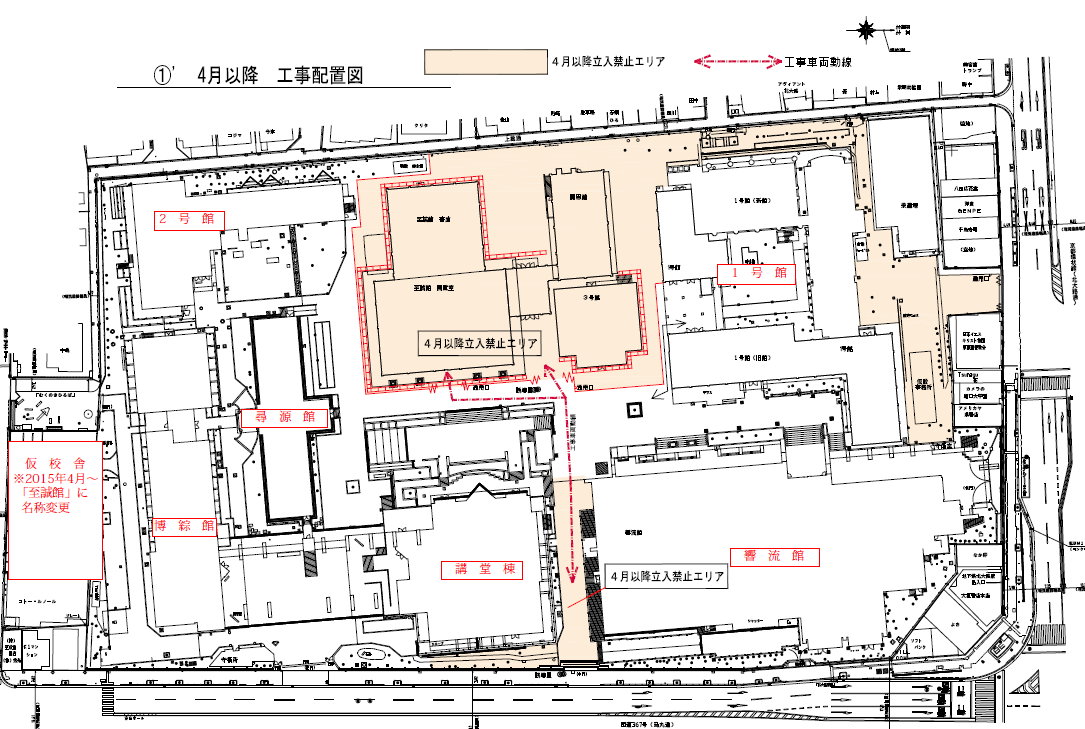

※工程は、2015年3月6日現在の予定です。
工事期間 | 2015年3月9日(月)~2016年8月末 |
---|---|
工事時間 | 解体工事期間/月~金8:00~18:00 土9:00~19:00 新築工事期間/月~土8:00~18:00 |
備 考 | (1)今回の工事対象区域は、2016年度後期より利用開始します。 (2)工事車輌の動線上は、交通誘導員を配置します。 |
準備工事 2015年3月9日(月)~3月29日(日) |
(1)工事区域の設定 (2)学内通路の舗装工事 (3)樹木の移植・剪定工事 など |
---|---|
解体工事 2015年4月6日(月)~2015年6月末 |
至誠館/聞思館/3号館/弓道場/北大路通駐輪場 |
新築工事 2015年7月~2016年7月末 |
(仮称)新教室棟 中央・南エリア |
